Cư xá Thanh Đa, một trong những khu chung cư cũ lớn nhất và lâu đời nhất tại TP.HCM, đã trải qua gần một thập kỷ với dự án cải tạo nhưng vẫn chưa thể xác định được nhà đầu tư cuối cùng. Sự chậm trễ kéo dài này không chỉ là một vấn đề hành chính mà còn trực tiếp ảnh hưởng đến cuộc sống của hàng nghìn hộ dân đang sinh sống trong các lô chung cư đã xuống cấp nghiêm trọng. Bài viết này tổng hợp toàn diện về lịch sử, nguyên nhân bế tắc, quy mô dự án và triển vọng tháo gỡ cho dự án cư xá Thanh Đa, cung cấp cái nhìn sâu sắc và khách quan về một trong những vấn đề bất động sản phức tạp nhất thành phố.

Có thể bạn quan tâm: Chung Cư Có Tăng Giá Không? Phân Tích Toàn Diện Xu Hướng & Triển Vọng
Vấn đề cốt lõi: Dự án cải tạo chung cư cũ kéo dài 9 năm chưa có nhà đầu tư
Từ năm 2010, chủ trương cải tạo khu chung cư cư xá Thanh Đa đã được TP.HCM chấp thuận với quy mô lên tới hơn 15 ha, bao gồm 15 lô chữ và 8 lô số, quy tụ khoảng 3.500 hộ dân. Tuy nhiên, sau gần một thập kỷ, việc xác định chủ đầu tư chính thức cho dự án vẫn là một bài toán chưa có lời giải, khiến tiến độ cải tạo bị đình trệ hoàn toàn. Sự bế tắc này xuất phát từ sự không thống nhất trong hướng dẫn thực hiện giữa các cơ quan chuyên môn, cùng với những vướng mắc về thủ tục pháp lý và điều kiện của đơn vị được giao nhiệm vụ ban đầu. Điều này dẫn đến việc quận Bình Thạnh, nơi quản lý trực tiếp dự án, phải kiến nghị lên UBND TP.HCM về hai phương án: xác nhận chủ đầu tư cũ hoặc chính thức mời gọi nhà đầu tư mới.

Có thể bạn quan tâm: Top 7 Chung Cư Cát Linh Quận 10 Đáng Sống Nhất
Quy mô và tầm quan trọng của khu cư xá Thanh Đa

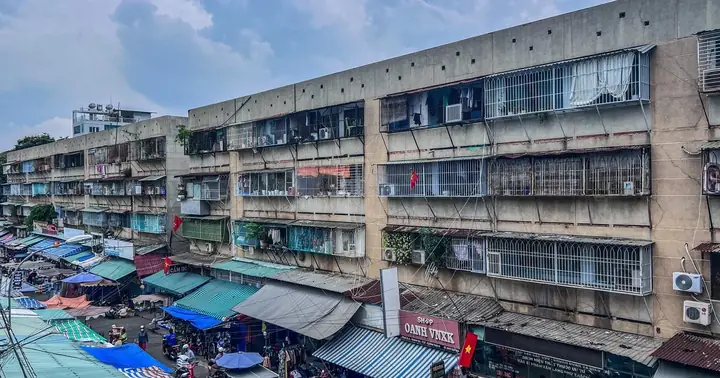

Cư xá Thanh Đa không đơn thuần là một khu chung cư, mà là một khu dân cư có lịch sử hàng chục năm, nằm ở vị trí trung tâm của quận Bình Thạnh, được chia thành hai cụm chính bởi đường Xô Viết Nghệ Tĩnh. Với 15 lô chữ và 8 lô số, tổng diện tích đất cho dự án cải tạo lên tới khoảng 15,12 ha, nơi đây là nơi cư ngụ của khoảng 3.500 hộ gia đình. Nhiều tòa nhà ở đây đã xây dựng từ những năm 1970-1980, hầu hết đã xuống cấp nghiêm trọng về cơ sở hạ tầng, hệ thống điện nước, và an toàn cháy nổ. Việc cải tạo, xây dựng lại khu vực này được xem là cấp thiết để cải thiện đời sống người dân, nâng cao hình ảnh đô thị và giải quyết bài toán nhà ở cho cộng đồng hàng nghìn người. Dự án còn có ý nghĩa quan trọng trong việc quy hoạch lại khu vực Đông TP.HCM, kết nối với các trục đường chính và khu vực phát triển mới.

Có thể bạn quan tâm: Đánh Giá Chi Tiết Căn Hộ Ct6 Văn Khê Hà Đông: 3pn, 155m², 8.1 Tỷ
Hành trình 9 năm: Từ chủ trương đến bế tắc pháp lý
Hành trình của dự án cư xá Thanh Đa bắt đầu từ tháng 7 năm 2010, khi UBND TP.HCM chấp thuận chủ trương giao Tổng Công ty Địa ốc Sài Gòn TNHH MTV (thuộc Tổng Công ty Địa ốc Sài Gòn – Savico) làm chủ đầu tư để thực hiện việc xây dựng lại toàn bộ cụm chung cư. Đây là bước đi đầu tiên, tạo cơ sở pháp lý ban đầu cho dự án. Tuy nhiên, từ thời điểm đó đến nay, quá trình chuyển giao, thẩm định và chính thức công nhận chủ đầu tư đã trải qua nhiều vòng vo, với hàng loạt văn bản qua lại giữa các cấp quản lý mà vẫn không đi đến hồi kết.
Một mốc quan trọng là đến ngày 21/5/2019, UBND quận Bình Thạnh đã gửi văn bản đề nghị Sở Xây dựng TP.HCM xem xét, trình UBND TP về việc công nhận chủ đầu tư dự án. Điều này cho thấy sau 9 năm, thủ tục hành chính còn đang dừng lại ở cấp quận. Ngay sau đó, ngày 13/6/2019, Sở Xây dựng TP có văn bản trả lời, nhưng thay vì thống nhất, Sở lại phân công cho UBND quận Bình Thạnh tự thực hiện các nhiệm vụ liên quan đến thủ tục đầu tư, cải tạo chung cư cũ xây trước năm 1997. Sự phân cấp này vừa gây khó hiểu, vừa làm phức tạp thêm tình hình.
Điều đáng chú ý nhất là sự mâu thuẫn trong các văn bản hướng dẫn của Sở Xây dựng. Theo như phản ánh của quận Bình Thạnh, văn bản ngày 13/10/2017 của Sở đề nghị thực hiện dự án theo Luật Quy hoạch, Luật Đất đai và Luật Xây dựng. Tuy nhiên, đến văn bản ngày 13/6/2019, Sở lại đề nghị thực hiện theo Luật Nhà ở. Hai luật này có những quy định khác biệt về thủ tục, điều kiện và thẩm quyền phê duyệt. Sự không thống nhất này trực tiếp dẫn đến việc không thể xác định rõ ràng cơ sở pháp lý để công nhận chủ đầu tư, tạo ra một “lỗ hổng” pháp lý khiến dự án bế tắc.

Có thể bạn quan tâm: Đánh Giá Chung Cư Ct5-ct6 Lê Đức Thọ: Phân Tích Chi Tiết Giá Cả, Vị Trí & Lựa Chọn Tối Ưu
Các yếu tố pháp lý và thủ tục gây cản trở
Sự chậm trễ của dự án cư xá Thanh Đa phản ánh những khó khăn chung trong việc thực hiện các dự án cải tạo chung cư cũ tại các đô thị lớn ở Việt Nam. Trước hết, các dự án này thường nằm trong phạm vi áp dụng nhiều luật khác nhau (Luật Nhà ở, Luật Đất đai, Luật Quy hoạch, Luật Xây dựng), và việc lựa chọn luật nào để làm cơ sở sẽ quyết định đến quy trình, thời gian và điều kiện. Khi có sự khác biệt trong cách hiểu và áp dụng giữa các cơ quan quản lý (như Sở Xây dựng), chủ đầu tư hoặc đơn vị được giao nhiệm vụ sẽ bị đứng trước một “bộ luật” mơ hồ, không biết tuân theo hướng dẫn nào.
Thứ hai, thủ tục phê duyệt dự án đầu tư, cải tạo chung cư cũ là một quy trình phức tạp, đòi hỏi sự thống nhất từ nhiều cấp, nhiều ngành. Việc thiếu sự phối hợp chặt chẽ giữa UBND quận, Sở Xây dựng và UBND TP.HCM đã khiến các văn bản trình bày, báo cáo phải đi qua nhiều vòng mà vẫn không được thông qua. Thứ ba, điều kiện của đơn vị được chỉ định ban đầu – Tổng Công ty Địa ốc Sài Gòn TNHH MTV – cũng có thể là một yếu tố. Trong văn bản kiến nghị, quận Bình Thạnh đã đề cập đến hai khả năng: hoặc là công nhận chủ đầu tư này nếu đủ điều kiện, hoặc là hủy bỏ chủ trương và mời gọi nhà đầu tư khác. Điều này ám chỉ rằng có thể tồn tại những vướng mắc về năng lực tài chính, kinh nghiệm hoặc thậm chí là sự sẵn sàng của đơn vị này trong việc triển khai dự án khổng lồ.
Tác động đến cuộc sống của cư dân

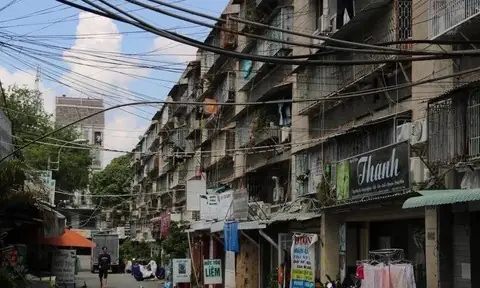

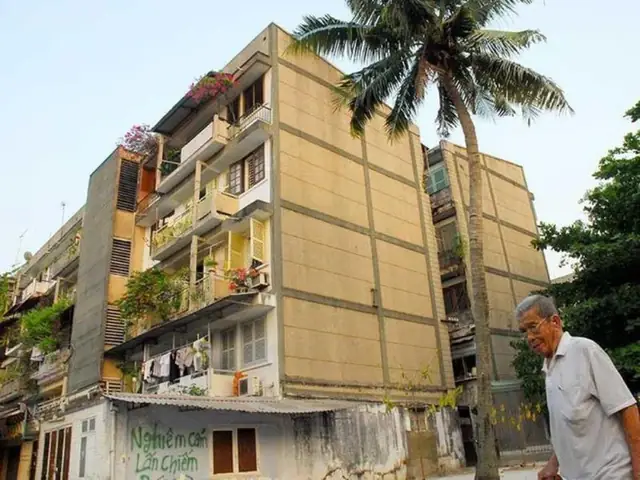

Hơn 3.500 hộ dân trong cư xá Thanh Đa phải sống trong điều kiện chưa phù hợp trong suốt gần một thập kỷ. Các tòa nhà cũ kỹ dẫn đến nhiều vấn đề như thấm dột, hệ thống điện nước lạc hậu, nguy cơ cháy nổ cao, và không gian sống chật hẹp. Việc cải tạo không chỉ nhằm xây dựng nhà ở mới mà còn để nâng cao chất lượng sống, cải thiện môi trường sống, và tạo ra các tiện ích công cộng hiện đại. Sự chậm trễ khiến người dân không thể an tâm về tương lai của ngôi nhà mình, đồng thời làm giảm giá trị tài sản của họ theo thời gian. Nhiều hộ đã phải sống trong tình trạng bấp bênh, chờ đợi các chính sách bồi thường, hỗ trợ nếu có di dời, nhưng vẫn không thấy ánh sáng cuối đường hầm. Dự án còn liên quan đến nhiều vấn đề xã hội như ổn định việc làm, giáo dục của con cái, và cộng đồng lân cận, nên bất kỳ thay đổi nào cũng cần được tính toán kỹ lưỡng.
Phương án tháo gỡ và triển vọng tương lai
Trước tình hình bế tắc, UBND quận Bình Thạnh đã đề xuất hai phương án lên UBND TP.HCM:
-
Phương án một: Nếu Tổng Công ty Địa ốc Sài Gòn TNHH MTV được đánh giá là đủ điều kiện để trở thành chủ đầu tư, UBND TP.HCM cần chỉ đạo Sở Xây dựng tham mưu, trình phê duyệt theo đúng quy định của pháp luật hiện hành. Điều này có nghĩa là dự án sẽ tiếp tục với đơn vị đã được chỉ định từ năm 2010.
-
Phương án hai: Nếu đơn vị này không đủ điều kiện, UBND TP.HCM cần có văn bản hủy bỏ chủ trương giao dự án cho họ và giao cho UBND quận Bình Thạnh tiến hành mời gọi nhà đầu tư mới thông qua các hình thức phù hợp như đấu thầu, đàm phán.
Việc lựa chọn phương án nào phụ thuộc vào đánh giá thực tế về năng lực của Tổng Công ty Địa ốc Sài Gòn, cũng như quyết tâm chính trị của lãnh đạo thành phố trong việc tháo gỡ vấn đề. Trong bối cảnh nhiều dự án cải tạo chung cư cũ khác tại TP.HCM cũng gặp phọn thách thức tương tự, việc tìm ra một mô hình pháp lý thống nhất, minh bạch và khả thi là vô cùng cần thiết. Nếu dự án được đẩy nhanh, theo phương án được đề xuất từ quận, nó sẽ được triển khai thành hai giai đoạn: Giai đoạn 1 xây dựng hai khối nhà cao tầng trên lô IV và VI với diện tích hơn 15.000 m², dự kiến hoàn thành sau 24 tháng kể từ khi bàn giao mặt bằng. Giai đoạn 2 sẽ xây dựng trên sáu lô còn lại, dự kiến hoàn thành sau 30 tháng kể từ khi giao đất. Tổng thời gian thực hiện dự kiến là khoảng 54 tháng, tương đương 4,5 năm, với mục tiêu hoàn thành toàn bộ vào cuối năm 2022 so với thời điểm báo cáo năm 2019. Tuy nhiên, do thời gian đã trôi qua, các mốc thời gian này cần được đánh giá lại và điều chỉnh phù hợp.
Bài học và gợi ý cho các dự án tương lai
Trường hợp cư xá Thanh Đa là một minh chứng đắt giá về sự cần thiết phải có một khung pháp lý rõ ràng, đồng bộ cho các dự án cải tạo chung cư cũ. Các sở, ban ngành cần thống nhất cách hiểu và áp dụng luật, tránh tình trạng “một vấn đề, hai cách giải quyết”. Đồng thời, cần xác định rõ trách nhiệm, thẩm quyền của từng cấp trong việc phê duyệt và giám sát dự án. Đối với người dân, việc được tham gia đóng góp ý kiến, được cập nhật thông tin minh bạch về tiến độ cũng là yếu tố quan trọng để giảm bớt lo lắng và tạo sự đồng thuận xã hội. Dự án cư xá Thanh Đa, dù còn nhiều phức tạp, vẫn là một dự án mang tính biểu tượng, nếu thành công sẽ là bài học quý giá cho những khu chung cư cũ khác tại TP.HCM và các đô thị lớn.
Để cập nhật thông tin mới nhất về các dự án phát triển đô thị, bất động sản và chính sách nhà ở tại Việt Nam, độc giả có thể tham khảo thêm tại gamudacityland.vn, nơi tổng hợp kiến thức đa lĩnh vực phục vụ đời sống.
